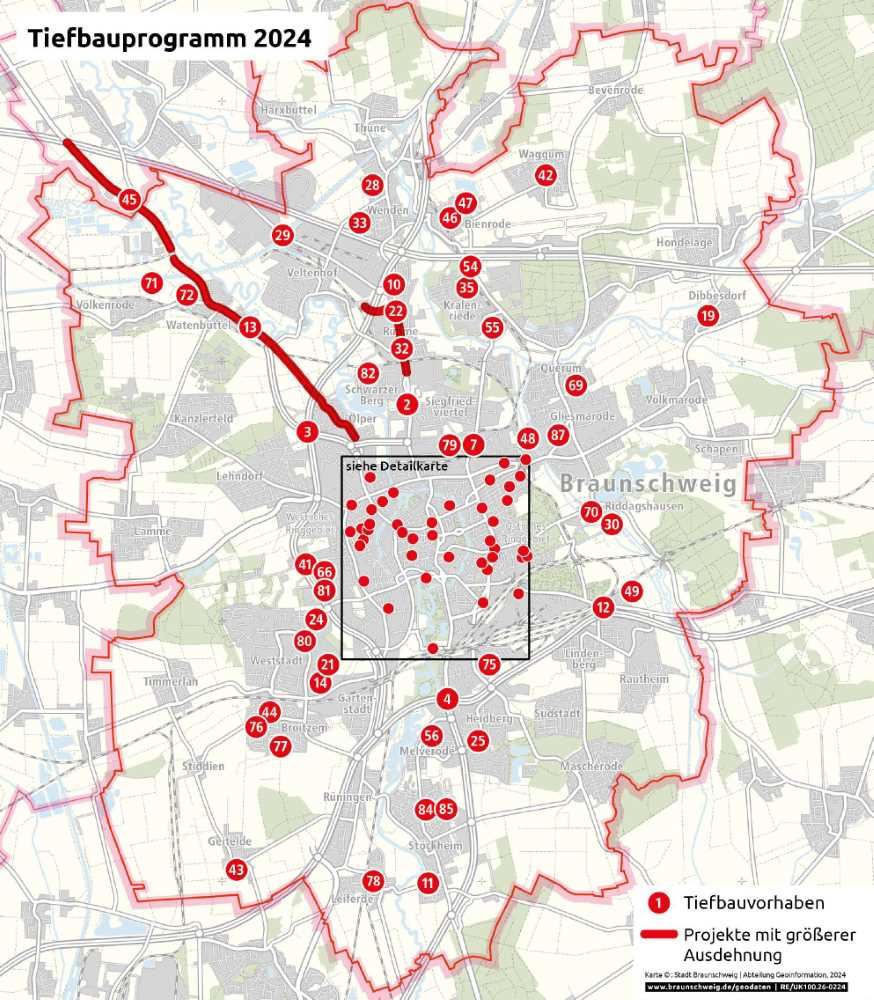

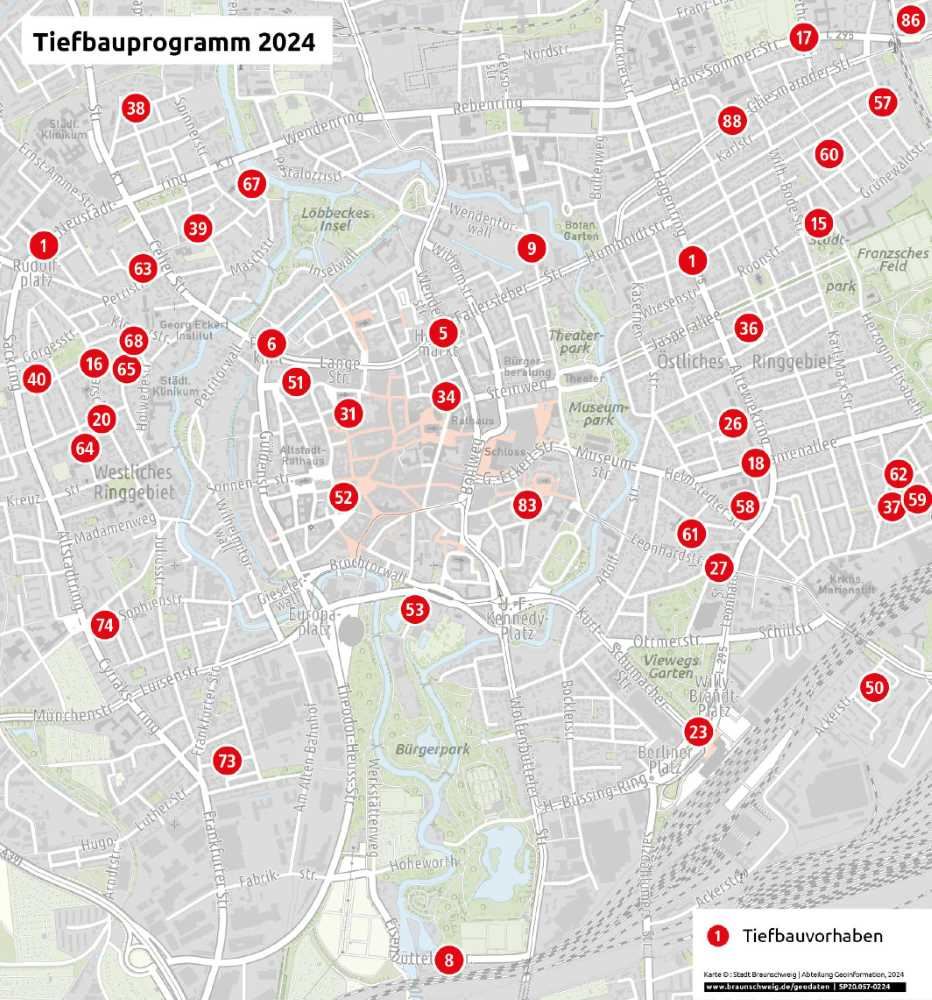

103 Millionen für Straßen, Schienen, Brücken und Leitungen
Tiefbauprogramm 2024
Tiefbauprogramm 2024: 103 Millionen Euro für Straßen, Schienen, Brücken und Leitungen
Erneut fließen in diesem Jahr mehr als 100 Millionen Euro in die Herstellung und Erneuerung städtischer Straßen, Brücken, Gleise und Leitungen. Von den vorgesehenen 103 Millionen Euro werden 33,2 Millionen Euro in die Instandsetzung, Verbesserung und den Neubau von Straßen und Brücken investiert, während die restliche Summe für die Neuverlegung und Sanierung von Ver- und Entsorgungsleitungen sowie für das Stadtbahnnetz aufgewendet wird. Hinzu kommen die Mittel von Bund und Land für die Sanierungsarbeiten auf Landstraßen und Autobahnen.
"Die Infrastruktur einer modernen, attraktiven und wachsenden Stadt ausbauen und erhalten: Das ist die Maßgabe für unser Tiefbauprogramm", sagt Stadtbaurat Heinz-Georg Leuer. "Dabei berücksichtigen wir auch den Wandel der Mobilität und schaffen zum Beispiel Verbesserungen für den Radverkehr." In den vergangenen Jahren seien viele Tiefbauprojekte erfolgreich abgeschlossen worden. Alle Beteiligten hätten mit viel Flexibilität und Einsatz die Projekte vorangebracht und dabei manche Herausforderung, zum Beispiel Lieferengpässe, gemeistert, betont der Stadtbaurat. "In den kommenden Monaten wartet wieder ein umfangreiches Bauprogramm auf die Umsetzung. Alle Beteiligten arbeiten eng zusammen, um die Baumaßnahmen aufeinander abzustimmen und die Auswirkungen auf den Verkehr und die Anlieger so gering wie möglich zu halten. Ganz ohne Beeinträchtigungen ist jedoch kein Tiefbau möglich. Dafür bitten wir um Verständnis. Unser Ziel ist es, mögliche Verzögerungen so gering wie möglich zu halten."
Neben den energiewirtschaftlichen Schwerpunktthemen Dekarbonisierung, Dezentralisierung und Digitalisierung konzentriert sich die Braunschweiger Netz GmbH (BS Netz) als Verteilnetzbetreiber in der Stadt Braunschweig 2024 weiterhin auf die Optimierung und Modernisierung der Versorgungsinfrastruktur im Strombereich sowie den Ausbau der Versorgungsleitungen für Fernwärme im östlichen Ringgebiet. "Durch unsere Maßnahmen stellen wir in Braunschweig die Weichen für den weiteren Ausbau erneuerbarer Energien”, erläutert BS|Netz Geschäftsführer Kai-Uwe Rothe. Die Baumaßnahmen, die das Unternehmen im Jahr 2024 umsetzt, zahlen auf die Versorgungssicherheit vor dem Hintergrund einer sich wandelnden Energielandschaft ein. Insgesamt investiert BS Netz in diesem Jahr 34,1 Millionen Euro in die Braunschweiger Versorgungsinfrastruktur.
Die Braunschweiger Verkehrs-GmbH (BSVG) führt Baumaßnahmen im Stadtbahn-Netz mit einem Investitionsvolumen von rund 8,1 Mio. Euro durch. "Mit dem Programm zur Anhebung von Stadtbahnhaltestellen investieren wir auch in diesem Jahr in mehr Barrierefreiheit und Fahrgastkomfort. Neben Sanierungsmaßnahmen etwa im Bereich der Wendeschleife Inselwall beginnen zudem im Norden die Vorbereitungen für den Einsatz breiter Stadtbahnen, einem der großen Zukunftsprojekte der BSVG", erklärt BSVG-Geschäftsführer Jörg Reincke.
Die Stadtentwässerung Braunschweig GmbH (SE|BS) setzt 2024 ca. 28 Millionen Euro für den Funktions- und Werterhalt der Entwässerungsanlagen ein. Geschäftsführerin Judith Kraft betont: "Die Umsetzung der Kanalbaumaßnahmen mit solch einem hohen Investitionsvolumen, stellt die SE|BS unter den heutigen Rahmenbedingungen (z. B. Fachkräftemangel und Lieferengpässe) vor eine große Herausforderung, die wir gemeinsam meistern werden."
Die wichtigsten Projekte
Fernwärmeausbau (Ziffer 1 auf beiliegender Liste und Karte)
BS|Netz baut im gesamten Stadtgebiet Fernwärmeleitungen. Die Maßnahmen in der Diesterwegstraße, Heinrichstraße und Comeniusstraße (siehe Nr. 25) erfordern Querungen von Neustadtring, Hagenring und Altewiekring, die in offener Bauweise erfolgen müssen. In den Jahren 2022 und 2023 stieg, bedingt durch die weltpolitische Lage und die daraus resultierenden Unwägbarkeiten, etwa bei der Gasversorgung, die Nachfrage nach Fernwärmeanschlüssen erheblich an. Die Umsetzung führt in diesem Jahr zu vielen kleineren und auch größeren Baumaßnahmen. Sie sichern die Energieversorgung der Zukunft. Vorübergehend sind Einschränkungen für den Verkehr und der Wegfall von Parkplätzen nicht zu vermeiden. So kann es auch immer wieder zu kurzfristigen Maßnahmen kommen, wobei die Auswirkungen auf das Umfeld so gering wie möglich gehalten werden.
Kanalbau Hamburger Straße (2)
In der Hamburger Straße steht der nächste Bauabschnitt der Kanalsanierungen zwischen Siegfriedstraße und Volkswagen-Werk an. Dabei wird von März 2024 bis Ende August 2025 größtenteils in geschlossener Bauweise und mit halbseitigen Sperrungen gearbeitet. Der Kraftfahrzeugverkehr in Fahrtrichtung Norden wird einspurig am Baufeld vorbeigeführt. Fußgänger und Radfahrer werden umgeleitet oder gesichert am Baufeld vorbeigeführt. Im Anschluss werden beide Fahrspuren stadtauswärts auf voller Länge saniert.
Brücke von der A392 zur A391 im Kreuz Ölper (3) Der Bund saniert die Brücke von der A392 zur A391 im Autobahnkreuz Ölper. Vorbereitende Arbeiten sollen bereits im Jahr 2024 durchgeführt werden, die eigentliche Maßnahme des Brückenneubaus wird dann voraussichtlich 2025 begonnen und wahrscheinlich bis 2027 andauern.
Autobahnkreuz Süd (4)
Nachdem die Brücken fertiggestellt und für den Verkehr freigegeben wurden, laufen derzeit noch Arbeiten zur Fahrbahnsanierung auf der A39 durch den Bund. Diese werden, unter wechselnden Verkehrsführungen, voraussichtlich noch bis Sommer andauern. Es sind bis zum Jahresende Restarbeiten für die Wiederbepflanzung in den "Ohren" vorgesehen. Diese Arbeiten werden jedoch zu keinerlei verkehrlichen Einschränkungen führen. Es handelt sich um ein Projekt der Autobahn GmbH des Bundes. Weitere Informationen auf www.autobahn.de, Region Nordwest.
Hagenmarkt (5)
Die Arbeiten für den Umbau des Hagenmarktes werden in diesem Jahr vorbereitet. Es stehen z. B. archäologische Untersuchungen an. Hierfür war es erforderlich, die auf dem Hagenmarkt verbliebenen, nicht mehr standsicheren zehn Robinien im Februar – vor Beginn der Brut- und Setzzeit - zu fällen. Die wesentlichen Bauarbeiten zur Neugestaltung des Platzes mit vielfältigem Grün sind für nächstes Jahr vorgesehen.
Gleissanierung Inselwall / Radeklint und Straßenbau Celler Straße / Petritorwall (6) Die BSVG wird ab Mitte Juni die Gleise der Wendeschleife Inselwall sanieren. Die Arbeiten sollen unter voller Ausnutzung der Sommerferien durchgeführt werden und dauern voraussichtlich bis in den November an. Parallel finden Arbeiten der Stadt Braunschweig an der Kreuzung Celler Straße und Petritorwall statt. Sie bringen Verbesserungen für den Radverkehr entlang der Wallringroute. Die Verkehrsführung wird in verschiedenen Abschnitten Einschränkungen für den Kraftfahrzeug- und Radverkehr in den Fahrbeziehungen mit sich bringen. Der Stadtbahnbetrieb wird in diesem Abschnitt eingestellt. Über Einzelheiten wird im Vorfeld der Maßnahme informiert.
Straßen- und Leitungsbau Bültenweg (7)
Der Bültenweg zwischen Nordstraße und Wodanstraße wird neugestaltet. Erster Schritt dazu sind Leitungsarbeiten. Zunächst werden im Herbst Entwässerungskanäle, danach die Wasser- und Stromversorgung sowie die Straßenbeleuchtung saniert. Abschließend werden Geh- und Radwege sowie die Fahrbahn erneuert. Durch den umfangreichen Umbau wird sich die Bauzeit bis mindestens Ende 2025 erstrecken. Die Ausführung der Arbeiten ist mit verkehrlichen Einschränkungen verbunden. Vor Beginn der Baumaßnahme wird umfassend über die Maßnahme informiert.
Weitere Projekte
KANALBAU
Eisenbütteler Straße (8)
Geplant ist der Kanalbau zwischen dem Eisenbütteler Wehr und der Wolfenbütteler Straße, von Ende März bis Ende September. Der Verkehr wird unter wechselnden Verkehrsführungen an der Maßnahme vorbeigeführt.
Fallersleber-Tor-Wall (9)
Auch in der Straße Fallersleber-Tor-Wall wird von März bis Ende August der Kanal erneuert. Die Arbeiten erfolgen voraussichtlich unter Vollsperrung des Fallersleber-Tor-Walls für den Kraftfahrzeugverkehr in zwei Teilabschnitten.
Gifhorner Straße (10)
Weiterhin erfolgt von April bis Ende September Kanalbau auf der Gifhorner Straße zwischen Auerstraße und Hansestraße. Anschließend werden die beiden Fahrspuren stadteinwärts erneuert.
Leiferdestraße (Alter Weg bis Waldblick) (11) Nachdem der Kanal zwischen Leipziger Straße und Alter Weg bereits erneuert wurde, steht nun das Teilstück zwischen Alter Weg und Waldblick Süd von April bis Ende August mit anschließendem Straßenbau an. Der Abschluss der Gesamtmaßnahme wird im Dezember erwartet. Es ist mit unterschiedlichen Verkehrsführungen zu rechnen, auch eine Vollsperrung der Leiferdestraße in diesem Abschnitt wird temporär nötig.
Helmstedter Straße, Höhe Mastbruchsiedlung, bis zur Kreuzung Rautheimer Straße, Pumpwerk Rautheimer Straße und Lichtsignalanlage Rautheimer Straße Abfahrt A39 (12) Die Ende September 2023 begonnenen Kanalsanierungen im Auftrag der SE|BS auf der Helmstedter Straße erstrecken sich von der Mastbruchsiedlung über die Ausfahrt des Heinz-Scheer-Weges und die Kreuzung zur Rautheimer Straße, weiter bis vor die Auffahrt zur BAB 39. Die Kanalarbeiten dauern, unter wechselnden Verkehrsführungen, noch bis Ende April. Nach Abschluss der Kanalarbeiten wird auf der Rautheimer Straße eine Lichtsignalanlage errichtet. Diese wird die Abfahrt der A39 auf die Rautheimer Straße sichern. Wenn diese Arbeiten abgeschlossen sind, saniert die Stadt Braunschweig die Fahrbahndecke der Rautheimer Straße zwischen Autobahn und Helmstedter Straße. Im Anschluss an die Kanalarbeiten wird ein altes Abwasserpumpwerk an der Helmstedter Straße neu errichtet.
Abwassertransportleitung Pumpwerk Biberweg bis Kläranlage Steinhof (13) Die SE|BS saniert seit Oktober 2023 den ca. sechs Kilometer langen Abschnitt in geschlossener Bauweise. Die Inliner-Methode reduziert die Verkehrsbeeinträchtigungen und wird in Teilabschnitten durchgeführt. Bauzeit: voraussichtlich rund ein Jahr.
Druckleitung Neckarstraße bis Am Lehmanger (14) Auch entlang der Neckarstraße, bis zur Straße Am Lehmanger, wird die Druckleitung durch die SE|BS saniert. Dauer: von Juni 2024 bis voraussichtlich Oktober 2025. Die Maßnahme wird teils in offener, teils in geschlossener Bauweise durchgeführt. Es ist dadurch mit wechselnden Verkehrsführungen zu rechnen.
Grünewaldstraße (15)
Die Sanierung der Entwässerungskanäle zwischen Wilhelm-Bode-Straße und Herzogin-Elisabeth-Straße ist geplant, der Baubeginn soll zum Jahresende 2024 erfolgen.
Goslarsche Straße: Abschluss von Kanal- und Leitungsbau (16) Die Kanalanlagen in der Goslarschen Straße, inzwischen über 100 Jahre alt, werden seit Mai 2022 abschnittsweise zwischen Rudolfplatz und Sidonienstraße erneuert. Die Arbeiten befinden sich in der Schlussphase und sollen im Frühjahr 2024 beendet werden. Zusätzlich werden die Gas- und Wasserversorgungsleitungen in diesem Bereich ersetzt. Entsprechend dem Baufortschritt gibt es wechselnde Verkehrsführungen. Im Bereich Kreuzstraße bis Petristraße wird die Fahrbahn zusammen mit der Bushaltestelle Tuckermannstraße erneuert.
Inlinermaßnahmen
Die SE|BS plant dieses Jahr Renovierungen im Kanalnetz mit einer Gesamtlänge von rund 2,9 Kilometern (u.a. Wiesenweg, Diestelbleek, Bammelsburger Straße, Burgmühlengraben, Großer Hof und Werder, Reichsstraße, Litolffweg, Peiner Straße) im Inliner-Verfahren. Dabei werden die Kanäle in grabenloser Bauweise saniert.
BUSHALTESTELLEN UND GLEISE
Die Bushaltestellen
Beethovenstraße (stadteinwärts) (Nordstadt) (17) Kastanienallee (stadteinwärts) (östl. Ringgebiet) (18) Schönebergstraße (stadtauswärts) (Dibbesdorf) (19) Tuckermannstraße (stadtauswärts) (Petritor) (20) Neckarstraße (stadtein- und –auswärts) (Weststadt) (21) werden niederflurgerecht ausgebaut.
Anhebung von Bahnsteigen durch die BSVG Im Rahmen des Modernisierungsprogramms für Stadtbahnhaltestellen werden die Bahnsteige der Haltestellen St. Leonhard West (Stadthalle) (siehe Nr. 26) und Nordhoffstraße (Nr. 22) auf 24 Zentimeter über Schienenoberkante angehoben. Dies geht einher mit der Erneuerung des Haltestellenmobiliars. Teilweise werden die Arbeiten im Schatten anliegender Bauarbeiten durchgeführt. Ein Schienenersatzverkehr wird für die Maßnahmen eingerichtet.
Anpassung der Stadtbahnbetriebsanlagen auf 2,65 Meter breite Fahrzeuge zwischen Lincolnsiedlung und Nordhoffstraße (22) Im Rahmen der Anpassung des Linienwegs der Tramlinien 1, 2 und 10 für 2,65 Meter breite Schienenfahrzeuge soll dieser Abschnitt als erster des Projekts in den Sommerferien ausgeführt werden. Die Arbeiten werden mit der Anhebung der Bahnsteige Nordhoffstraße kombiniert. Es wird ein Schienenersatzverkehr für Linien 1 und 10 zwischen Wenden und der Haltestelle "Stadion" eingerichtet.
Weichensanierung am Gleisdreieck Willy-Brandt-Platz bzw. Berliner Platz (23) Die Ausführung der Arbeiten erfolgt in zwei Bauabschnitten unter Ausnutzung der Osterferien. Während der Osterferien wird in Fahrtrichtung Heinrich-Büssing-Ring/Salzdahlumer Straße eine Vollsperrung für den Kraftfahrzeugverkehr eingerichtet. Eine Umleitung über Ottmerstraße und Kurt-Schumacher-Straße wird ausgewiesen.
Gleiserneuerung Münchenstraße (24)
Auf der Münchensttraße zwischen der Autobahnbrücke und der Shell-Tankstelle muss stadtauswärts das Gleis erneuert werden. Die Bauarbeiten werden unter Aufrechterhaltung des Bahnbetriebs mittels eingleisiger Streckenführung voraussichtlich im September ausgeführt. Der Kfz-Verkehr wird einspurig an der Baustelle vorbeigeleitet.
Gleissanierung Sachsendamm (25)
Das stadteinwärtige Gleis muss zwischen der Zufahrt zum Erfurtplatz und der Gehwegquerung über die Gleisanlagen an der Weimarstraße auf einer Länge von 100 m ausgetauscht werden. Die Arbeiten finden unter Einstellung des Stadtbahnbetriebs in den Osterferien statt. Die Stadtbahnlinie 2 wird in dieser Zeit zur Endhaltestelle "Salzdahlumer Weg" in Stöckheim umgeleitet. In der Bauzeit können ersatzweise am Sachsendamm die Buslinien 421 und 431 genutzt werden. Die Zufahrt zum Erfurtplatz ist während der Bauzeit geöffnet. Die Gehwegquerung über die Gleisanlagen der Weimarstraße kann während der Bautätigkeiten nicht genutzt werden.
RADVERKEHR
Die Infrastruktur für den Radverkehr wird weiter verbessert. Im Hagenring und in der Güldenstraße, werden rund 500 Meter Radweg für ein Gesamtvolumen von rd. 400.000,- € saniert. Eine Verbreiterung ist aufgrund der örtlichen Gegebenheiten nicht möglich. In der Ackerstraße wird eine Protected-Bike-Lane eingerichtet, welche den baufälligen Radweg ersetzen wird. Zusätzlich werden die ersten Maßnahmen für die Veloroute Helmstedter Straße durchgeführt, dabei werden die Bereiche Elise-Averdieck-Platz und Kreuzung Altewiekring angepasst.
Das Maßnahmenpaket Rotmarkierungen umfasst in diesem Jahr 21 Einzelprojekte, die sich in nahezu allen Stadtteilen befinden. Bei den gewählten Stellen handelt es sich vorrangig um Furten von Zweirichtungsradwegen. Nach den internen Auswahlkriterien, ohne Lichtsignalanlage. Solche Abschnitte haben bei der Rotmarkierung Priorität, um präventiv die Verkehrssicherheit zu erhöhen.
STRASSEN UND BRÜCKEN
Verbindung von Giersbergstraße und Altewiekring (26) Die Stadt Braunschweig saniert in der zweiten Jahreshälfte den Verbindungsweg zwischen der Giersbergstraße und dem Altewiekring. Seit Anfang Februar wird an der Fernwärmeversorgung bereits gearbeitet, die dort den Altewiekring Richtung Comeniusstraße quert. Eine Fahrspur in jede Richtung wird auf dem Altewiekring während der Arbeiten immer zur Verfügung stehen.
Leonhardstraße West (nördlich der Stadthalle) (27) Unter Nutzung der Sommerferien wird die Verkehrsführung für den Radverkehr verbessert, unter dauerhafter Einrichtung der bisherigen provisorischen Protected-Bike-Lane. Die BSVG passt parallel die Haltestelle an. Während der Arbeiten wird die Leonhardstraße zwischen Altewiekring und Gerstäckerstraße voll gesperrt. Umleitungen werden eingerichtet.
Straßensanierung Rosenkamp und Blumenweg (28) Die Arbeiten durch SE|BS, BS|Netz, Deutsche Telekom und Stadt Braunschweig erfolgen in mehreren Bauabschnitten, damit das Quartier immer erreichbar bleibt. Durch die umfangreichen Arbeiten und verschiedene Abschnitte wird sich der Bau von Ende Februar 2024 bis in den Herbst 2025 erstrecken.
Brücke Hansestraße (stadtauswärts) (29)
Vorgesehen sind Instandsetzungsarbeiten an der Brücke über den Mittellandkanal in Fahrtrichtung stadtauswärts. Die Verkehrsführung wird derzeit abgestimmt und frühzeitig kommuniziert.
Fortsetzung Brückenneubau im Klostergang Riddagshausen (30) Das Projekt umfasst den Neubau der Brücke über die Wabe und den Neubau der Brücke über die Alte Mittelriede sowie ökologische Ausgleichsmaßnahmen. Die Umsetzung hat im Dezember 2022 begonnen und wird voraussichtlich im ersten Quartal 2024 abgeschlossen.
Kannengießerstraße Pocket Park (31)
Der Parkplatz in der Kannengießerstraße soll zu einem Pocket Park umgebaut werden. Dazu werden parallel zu den laufenden Planungsvorbereitungen in diesem Jahr umfangreiche Arbeiten stattfinden. In einem ersten Bauabschnitt im Mai/ Juni 2024 soll zunächst ein Pumpenschacht für ein Wasserspiel gesetzt werden. Dafür werden temporär zunächst ca. 30 Stellplätze wegfallen. Voraussichtlich im September/ Oktober soll dann großflächig mit den erforderlichen Landschaftsbauarbeiten fortgefahren werden, sodass ab diesem Zeitpunkt alle 70 Stellplätze nicht mehr zur Verfügung stehen. Im April/ Mai 2025 sollen erste nutzbare Bereiche der Öffentlichkeit übergeben werden. Die neuen Vegetationsflächen würden nach abgeschlossener Fertigstellungspflege im weiteren Verlauf freigegeben werden können.
VERSORGUNGSLEITUNGEN
Erneuerung eines 110-kV-Hochspannungskabels zwischen den Umspannwerken Nord und Gifhorner Straße (32) Die BS|NETZ beginnt die Erneuerung des 110-kV-Kabels zwischen dem Umspannwerk Nord (Sandanger) bis zum Umspannwerk Gifhorner Straße (VW-Werk) voraussichtlich im April. Sie wird bis in den Herbst dauern. Dabei wird es verkehrliche Beeinträchtigungen entlang der Gifhorner Straße geben. Die Kabeltrasse bleibt identisch.
Ausbau des Glasfasernetzes
Die Deutsche Telekom baut seit dem Jahr 2021 kontinuierlich Braunschweiger Stadtteile mit schnellen Internet-Glasfaserleitungen aus. Die 2023 begonnene Erschließung in Lehndorf, Kanzlerfeld, der Südstadt, Mascherode, der äußeren Innenstadt sowie der Nordstadt (nördlich der Okerumflut) wird in diesem Jahr fortgesetzt. Zudem startet der Ausbau in den Stadtteilen Lindenberg, Rautheim, Querum, Gliesmarode und Riddagshausen.
Darüber hinaus erschließt die Telekom ab diesem Jahr im Rahmen des geförderten Glasfaserausbaus sogenannte "Weiße-Flecken-Adressen".
Die Deutsche Glasfaser setzt ihren Ausbau im Stadtteil Lamme fort.
Die Stadt steht bezüglich des Ausbaus weiterer Stadtteile im engen Austausch mit den Telekommunikationsunternehmen. Bei den Arbeiten kann es zu zeitweiligen Einschränkungen des Verkehrs kommen. Weitere Informationen unter www.telekom.de/glasfaser-braunschweig sowie https://www.deutsche-glasfaser.de/netzausbau/gebiete/lamme/ und https://www.braunschweig.de/breitbandausbau.
Ausbau der Ladeinfrastruktur für E-Fahrzeuge Der Ausbau von Elektroladesäulen wird verstärkt. Bis Ende 2024 sind insgesamt 200 neue Ladepunkte für den öffentlichen Raum vorgesehen.
Sie werden durch BS|Energy errichtet.
FAHRBAHNDECKENSANIERUNG
In diesem Jahr investiert die Stadtverwaltung rund 3,5 Millionen Euro in die Unterhaltung der Braunschweiger Straßen im Rahmen des Fahrbahndeckenprogramms. Für die geplanten rund 26.000 Quadratmeter Fahrbahnsanierung werden etwa 7.100 Tonnen Asphalt auf insgesamt zehn Hauptverkehrsstraßen und Anliegerstraßen erneuert (Altewiekring von Jasperallee bis Comeniusstraße; Gieseler; Kalenwall; Bruchtorwall; Lessingplatz (Nord); Dieselstraße; Rüningenstraße von Thiedestraße bis Dieselstraße; Celler Straße von Amalienstraße bis Neustadtring, stadtauswärts; Wabestraße; Melanchthonstraße; Salzdahlummer Straße von BAB 39 bis Fußgänger LSA an der Berufsschule; Kreuzungsbereich Frankfurter Straße Wilhelmitorwall bis Okerbrücke). Die jeweils nur kurze Zeit dauernden Maßnahmen werden ab den Osterferien bis Anfang November umgesetzt. Termine und Umleitungen werden vorab mitgeteilt.
SONSTIGES
Erschließung Baugebiet Wenden West (33)
Nördlich der A 2, zwischen der Bestandsbebauung und der Veltenhöfer Straße, sind in Wenden die Erschließungsarbeiten für den ersten Abschnitt des Baugebiets Wenden-West weiter fortgeschritten. Bei der Veltenhöfer Straße muss noch die neue Fahrbahndecke eingezogen werden, damit sie wieder für den Verkehr freigegeben werden kann. Dies hat sich witterungsbedingt verzögert.
Darüber hinaus sind weitere Baumaßnahmen an oder auf folgenden Straßen vorgesehen:
Fritz-Bauer-Platz (Stadt Braunschweig) (34) Fridtjof-Nansen-Straße (SE|BS) (35) Fasanenstraße (SE|BS) (36) Fontanestraße und Freytagstraße (SE|BS, Stadt Braunschweig) (37) Eichtalstraße (SE|BS vorwiegend grabenlose Bauweise, BS|NETZ) (38) Gartenstraße und Keplerstraße (SE|BS) (39) Marenholtzstraße (SE|BS, BS|NETZ, Stadt Braunschweig) (40) Schüßlerstraße (SE|BS, Stadt Braunschweig) (41) Feuerbrunnen (SE|BS, Stadt Braunschweig) (42) An der Wasche (BS|NETZ) (43) Große Grubestraße und Steinbrink (BS|NETZ) (44) Celler Heerstraße (Deckensanierung Niedersächsische Landesbehörde für Straßenbau und Verkehr) (45) Hainbuchenweg (SE|BS) (46) Industriestraße (SE|BS, BS|NETZ) (47) Mittelriede (SE|BS, Stadt Braunschweig) (48) Herzbergstieg bis Pumpwerk 40 (SE|BS) (49) Masurenstraße (SE|BS, BS|NETZ) (50) An der Petrikirche und Bäckerklint (Nordzweig) (SE|BS) (51) Jakobstraße (SE|BS, BS|NETZ, Stadt Braunschweig) (52) Nîmes-Straße (Lessingplatz bis in den Park) (SE|BS, Stadt Braunschweig) (53) Forststraße, südlich Brücke A2 (SE|BS) (54) Wichernstraße (SE|BS) (55) Görlitzstraße - Nord (Leipziger Str.-Gleiwitzstr.) (SE|BS, BS|NETZ) (56) Böcklinstraße (SE|BS) (57) Franz-Trinks-Straße (SE|BS, Stadt Braunschweig) (58) Hänselmannstraße (SE|BS, BS|NETZ, Stadt Braunschweig) (59) Kollwitzstraße (Spitzwegstr. - Dürerstr.) (SE|BS) (60) Marthastraße (SE|BS, BS|NETZ) (61) Schlegelstraße (Korfesstr. - Nr.27) (SE|BS, Stadt Braunschweig) (62) Besselstraße (SE|BS, Stadt Braunschweig) (63) Bürgerstraße (SE|BS) (64) Chemnitzstraße (SE|BS, BS|NETZ) (65) Kleine Kreuzstraße (Madamenweg bis Kreuzstraße) (SE|BS) (66) Maschplatz (SE|BS) (67) Thomaestraße (SE|BS) (68) Lüneburgstraße (Osnabrückstraße bis Oldenburgstraße) (SE|BS) (69) Hubertusweg (SE|BS, BS|NETZ) (70) Leitung vom Düker Mittellandkanal zur B214 (in Feldwegen) (SE|BS) (71) Mühlenstraße Süd (SE|BS, BS|NETZ) (72) Schöttlerstraße (SE|BS, Stadt Braunschweig) (73) Sophienstraße (Ring - Virchowstraße) (SE|BS, BS|NETZ) (74) Kruppstraße (SE|BS) (75) Lerchengasse (BS|NETZ) (76) Turmstraße; Buchfinkweg (BS|NETZ) (77) Am Meerberg (SE|BS, BS|NETZ) (78) Lichtwerkallee und Lampadiusring (Nibelungen Wohnbau und Stadt Braunschweig) (79) Verbindungsweg Im Wasserkamp und Donaustraße (Stadt Braunschweig, BS|NETZ) (80) Am Weinberg (BS|NETZ) (81) Am Schwarzen Berg (BS|NETZ) (82) Schloßstraße (BS|NETZ) (83) Krögerstraße und Kleiststraße (BS|Netz, SE|BS, Stadt Braunschweig) (84) Wielandstraße (SE|BS, Stadt Braunschweig) (85) Endausbauten Otto-Himmel-Weg, Vossenkamp Süd und Anbindung Vossenkamp/ Berliner Straße (Straßenbau) (86) Lichtsignalanlage Querumer Straße (Stadt Braunschweig) (87) Lichtsignalanlage Gliesmaroder Straße (Stadt Braunschweig) (88)
Nicht vorhersehbar sind naturgemäß Notmaßnahmen in allen Bereichen, mit denen gegebenenfalls schnell auf Schäden reagiert werden muss.
Wer sich die aktuellen Baustellen auf dem Stadtplan anschauen möchte, kann dies tun unter www.braunschweig.de/stadtplan
